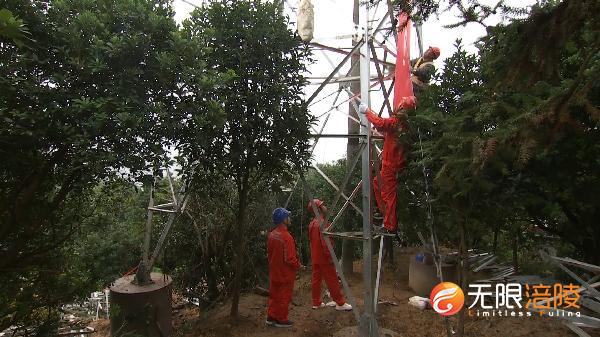

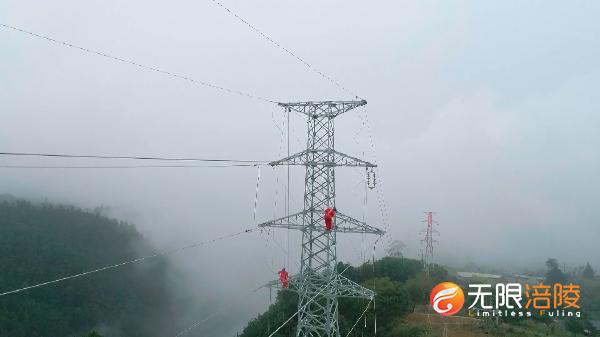

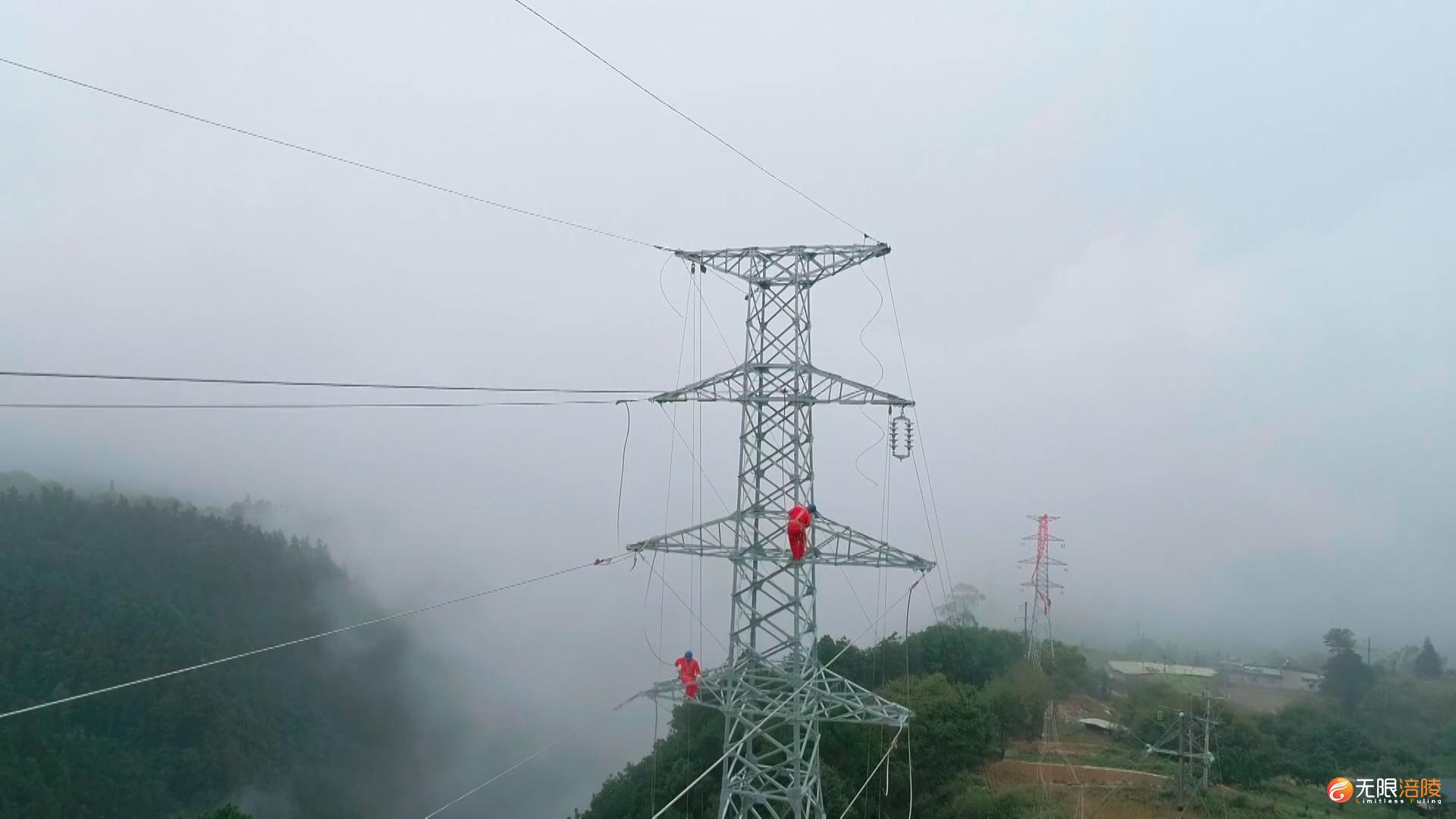

    昨天(10月13日),涪陵页岩气压裂专用输电线完成最后一基铁塔组装,全线将于本月底正式投用,为气田压裂提供可靠的电力保障。

    据介绍,今年6月,国家“十三五”科技重大专项——5000型成套电动压裂装备在涪陵页岩气田的工业试验取得成功,气田从主压装备到辅助设备实现100%电驱化压裂施工,用电需求急剧增加,气田压裂专用输电线路在8月正式启动建设。

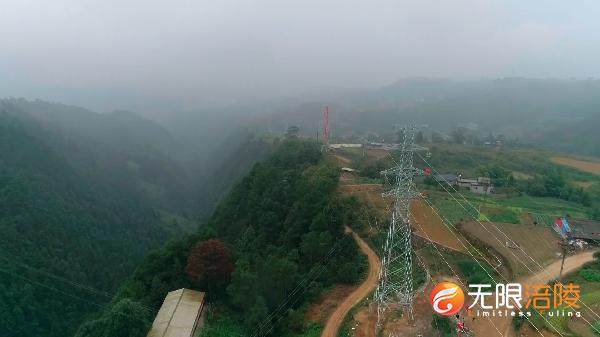

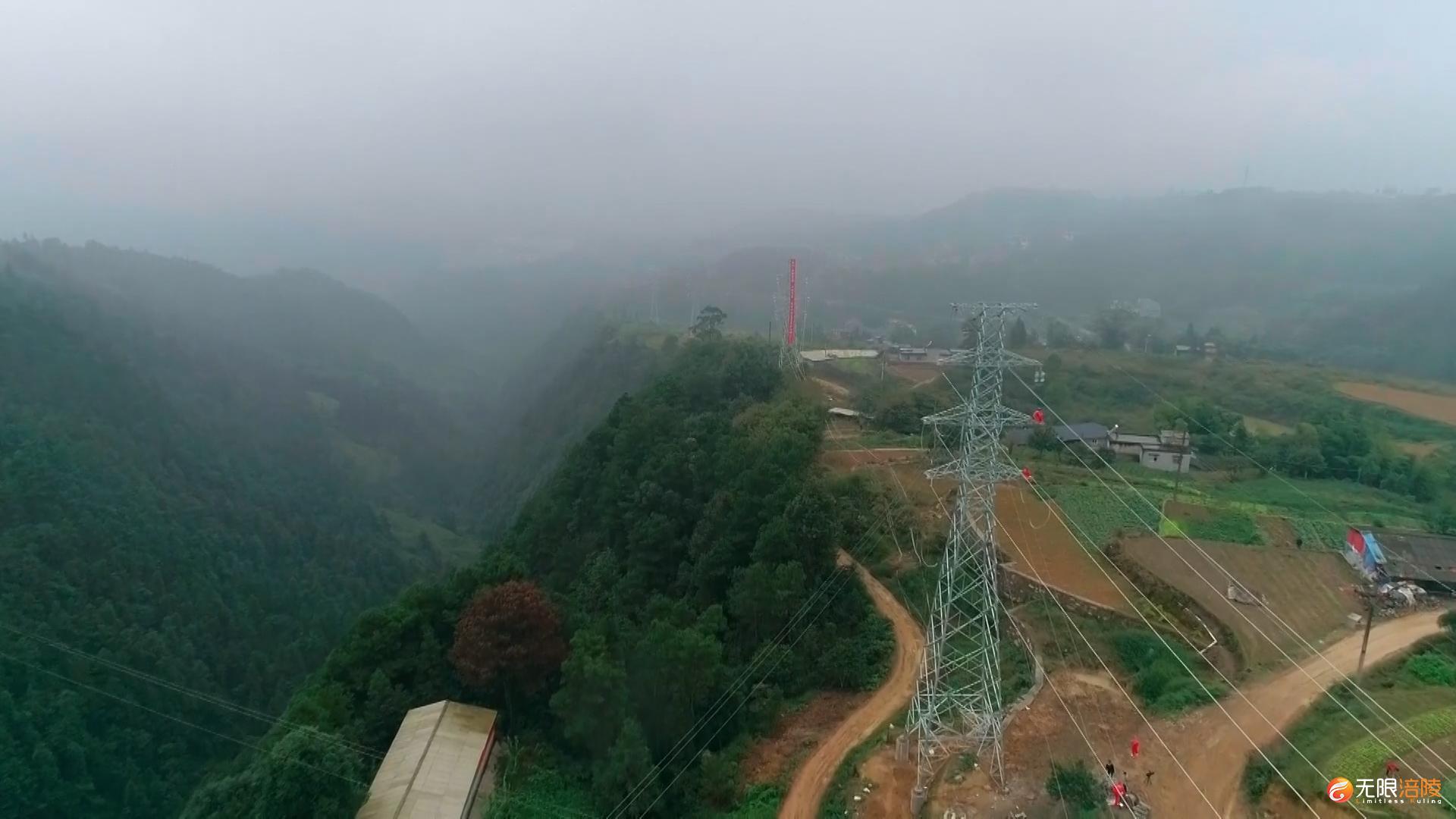

    线路起点为江东变电站,终点为气田焦页18号平台,全长14.9千米,共建设28基铁塔、18基电杆。线路最大负荷可以达到3万千伏安,能有效满足气井压裂的用电需求。


    随着全电驱化压裂技术和设备的投用,涪陵页岩气田单井压裂成本将下降30%。目前,涪陵页岩气田已累计完成超过10000段压裂施工任务,这也标志着涪陵页岩气田已发展出高效、低成本、规模化的压裂施工模式,将为国内页岩气的开发提供经验和借鉴。
