日前,浙能绍兴滨海热电公司三期扩建工程又完成一项重要节点,即7号发电机定子吊装就位,至此,三期扩建工程的汽轮发电机机组本体安装工作即将进入高峰。

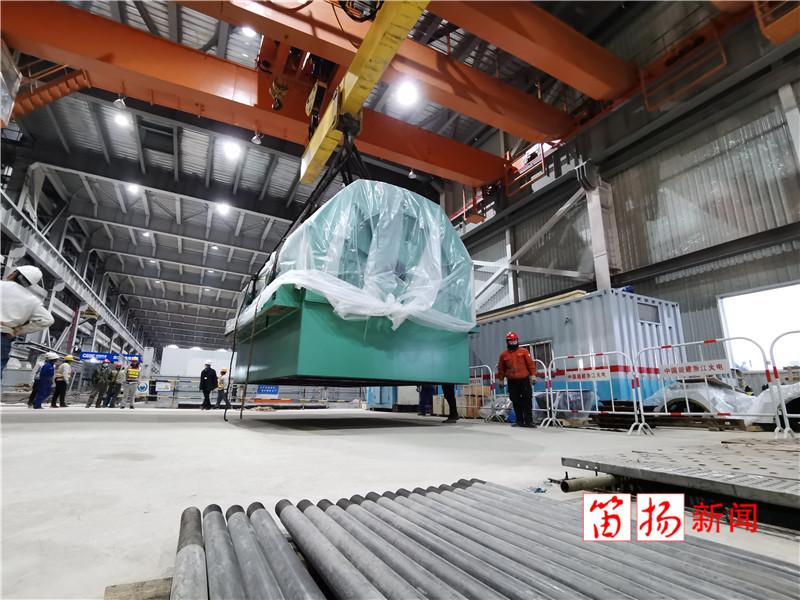

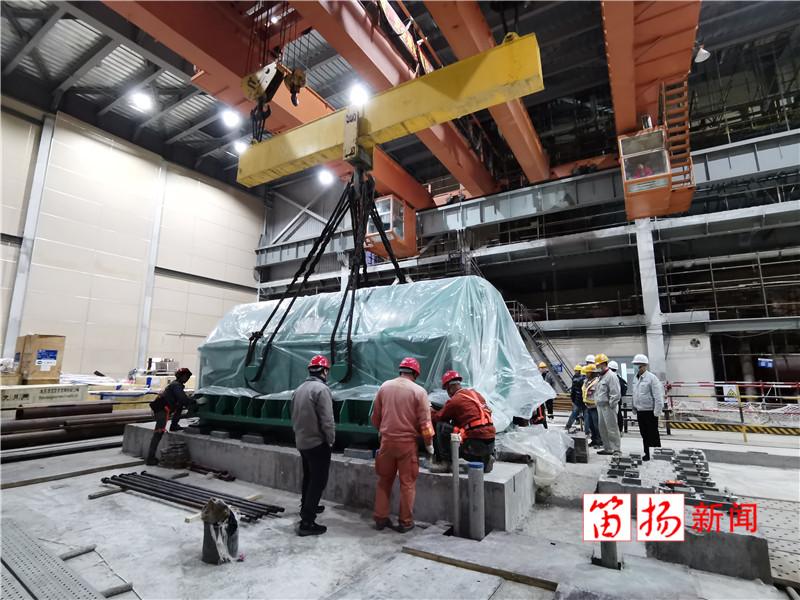

当天下午两点起,基坑检查、行车调试、吊装设备检查与安放,平板车缓缓驶入,精确调整摆放位置,吊装前各项工作准备就绪。4点50分,起吊正式开始,经过各方人员齐心配合,发电机定子完成了试吊、提升、平移、定子转向等一系列精准操作,5点半左右,发电机终于稳稳就位。
本次吊装的7号发电机定子长5.63米,宽3.51米,高3.155米,净重达74吨,主要采用两台50吨行车作为载体进行吊装。由于三期工程主厂房外框架已造好,因此,此次吊装需翻越楼层平台,现场场地十分狭小,给平板车的运载、机体的吊装都带来极大的难度。为了确保发电机定子吊装作业安全顺利进行,公司协调安装单位、监理单位、设备厂家提前对发电机定子吊装各环节进行了周密的部署和精心的准备。“发电机定子吊装为明年3月按期完成三期扩建工程项目和集中供压缩空气工程项目后续建设进度打下了坚实的基础。”滨海热电公司相关负责人说。
据介绍,该公司三期扩建工程将建设1台57兆瓦燃煤抽汽背压式热电联产机组,额定供热能力每小时325吨,建成投产后全厂总供热量可达到每小时2425吨,将进一步缓解滨海工业园区印染企业搬迁、集聚后带来的用热紧张局面。此前,7号机组厂用电受电试验刚刚完成,工程已经从设备安装高峰进入设备调试阶段。
来源:笛扬新闻原创
