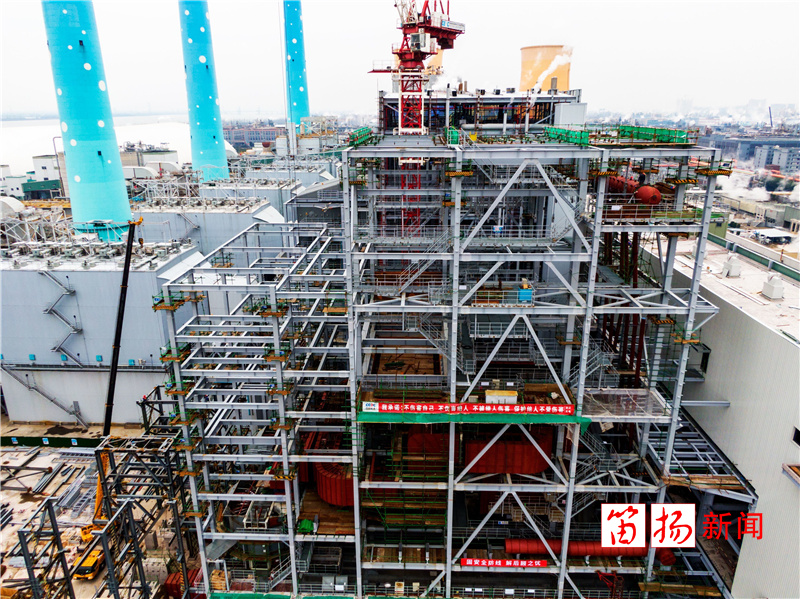

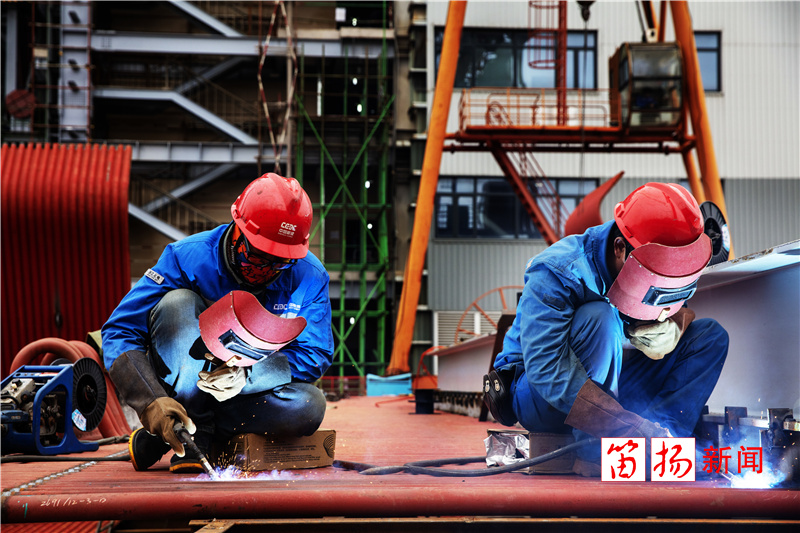

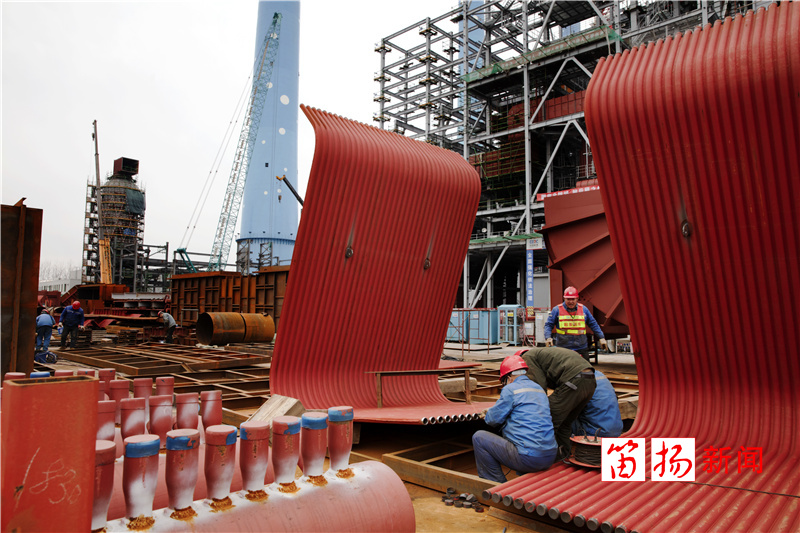

机器轰鸣、车辆穿梭……乍暖还寒的初春时节,滨海热电8号炉技改工程进入了施工高峰期,近300名施工人员各自忙碌在锅炉受热面地面拼装、锅炉烟风道与炉后钢结构支架安装、主厂房墙板施工等作业现场。
据了解,该工程拟建1台500吨/小时的高温高压锅炉,目前,已完成钢结构开吊、大板梁吊装、汽包吊装等节点,计划于4月18日进行厂用电受电,预计在今年10月完成96小时满负荷试运行并移交生产。项目建成后,将进一步提高滨海热电机组的供热可靠性,满足越城区五大组团落户印染集聚区后增加的用热缺口。
